中农力强分享水下灌注桩钻孔施工技术

  摘 要:水下钻孔灌注桩,其施工过程无法观察,成桩后也不能进行开挖验收。施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度。因此,施工准备工作的落实,施工过程中的技术监督工作等都是对于水下灌注施工的一个制约,本文针对水下灌注桩的钻孔的施工准备进行了详细的阐述,并对相应的施工工序进行了分析。


水下钻孔灌注桩




  关键词:钻孔;灌注桩;施工


  一、钻孔施工准备


  1.整平场地


  对于施工场地用推土机与人工的配合进行施工,保证施工的地面平整。施工过程中的人员以及工作量的调配要求两周内进行排水沟的施工完毕,并进行施工场地的放样和对于施工进程过程中的准备工作。


  2.桩基的放样


  在详细勘察过地形之后,桩基的就位工作应及时的开展,并对桩位进行进一步复核,发现专为偏差及时地进行处理,根据设计的资料进行现场布置的控制和施工的水准点调控,用全站仪采用坐标法直接放样至每个桩基的中心。在钻孔的中心点用钢卷尺量出距离并做好记录保证中心位置的不偏离。


  3.埋设护筒

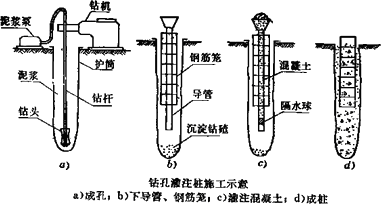

  根据桥梁工程的水文地质情况进行分析,护筒主要采用钢护筒。相对于孔径的大小以及钢板的厚度根据桩径进行。护筒的内径必须大于桩径300mm。将护筒吊装入孔后进行定位,并在四周用粘土进行填充,以避免护筒的中心位置偏离,导致桩基不符合施工的规范以及规章要求。护筒顶端高程,应高出地面0.3或水面 1~2m。一般情况埋置深度宜为2~4m,特殊情况应加深以保证钻孔和灌注砼的顺序进行。


  4.搭设钻孔平台


  在平整施工场地后,在每个桩位的相隔出铺设一根枕木,铺设的长度要比钻机稍长点,对于铺设枕木的偏差主要控制在2cm之内进行。当场地条件较差的时候,可以采用几层的枕木进行纵向与横向的铺设,调整平稳并进行试机,保证钻孔的施工质量。


  二、钻孔施工


  桥梁的上层主要为种植土、粘土,下层为弱风化灰岩。钻机主要采用新型的冲击钻、泵吸反循环钻进。在钻孔安装完毕之后,将泥浆循环系统连接好,并确认各项工作正常运行的情况下,方可开始钻进。


  钻进的作业应分班进行,并按照交接班制度,做好记录工作。先向孔内运送泥浆,再开动钻机。泥浆从护筒口流入,然后从钻头的钻杆下吸进,通过钻杆中心排至沉淀池内,泥浆在沉淀池内沉淀后再流入孔内,如此循环反复。初钻时,应慢速以小冲程钻进,待导向部位或钻头全部进入地层后,方可加速钻进。


  根据不同的地质情况选择不同的钻进冲程,以便达到预定的最佳效果。在通过坚硬密实卵石层时采用高冲程,在通过松散砂、砾类土或卵石夹土层中时宜采用中冲程,以防止冲程过高,对孔底振动过大,引起塌孔。在易坍塌地段采用小冲程,并提高泥浆的粘度和相对密度。在整个过程中,随时注意孔内的水位,经常测量泥浆的相对密度和粘度,保持稳定流量。在通过漂石或岩层时,如表面不平整应先投入粘土、小片石,将平面垫平,再冲击钻进,防止坍塌的事件发生。


  1.成孔


  先用回转钻机扫去覆盖层,到达护筒底口后,改为冲击钻,在护筒底口分层抛填粘土、片石。反复冲填(3次以上)以护好护筒底口,防止渗水、漏砂、塌孔,该过程越仔细越好。进入岩层后,视岩石硬度情况确定冲程,若岩石强度较低,冲程应略低(2.5~3m左右)。穿越溶洞顶板时,应低冲程进尺,防止打空锤。派专人观察孔口液面,一旦发现漏水,溶洞顶板打穿,应立即补水,快速抛填足够的片石、粘土填充封堵,待液面稳定后继续冲击。


  斜面开孔、溶槽、石笋等情况,也应抛填强度比岩石稍高的片石,反复冲击处理,保证成孔垂直度。


  整个冲进过程中均应严格加强管理,经常观察,防止冲成十字孔。绳卡,吊杆等关键部位每隔一小时应提钻检查一次,防止掉钻、卡钻。严密的施工组织管理是成败的关键。钻孔过程中,试验室应及时实地做好钻孔芯样采集工作。


  2.清孔


  钻孔达到设计规定深度后,且成孔质量符合设计要求应立即进行清孔。清孔时,孔内水位应保持在地下水位或河流水位以上1.5~2m,以防止钻孔内的任何塌陷。


  清孔时,应将附着于护筒壁的泥浆清洗干净,并将孔底钻渣及泥砂等沉淀物清除。钻孔在终孔和清孔后,对孔径、孔形、孔松、倾斜度,应采用专用仪器测定。如经检查发现有缺陷,例如中心线不符、超出垂直线、直径减小、椭圆截面、孔内有飘石等,应立即采取适当措施,要妥善处理。
