中农力强详述各类混凝土切割准备工作有哪些

  1施工机具

  根据现场被拆除构件的实际截面尺寸,拟对梁、板、剪力墙采用碟式切割机进行拆除,拟对柱采用钻孔机进行拆除。进场施工时应具备齐全的施工机具及设备,满足在不同条件下的施工需要,从而确保施工过程优质、高效的进行。

  主要切割设备见下表:

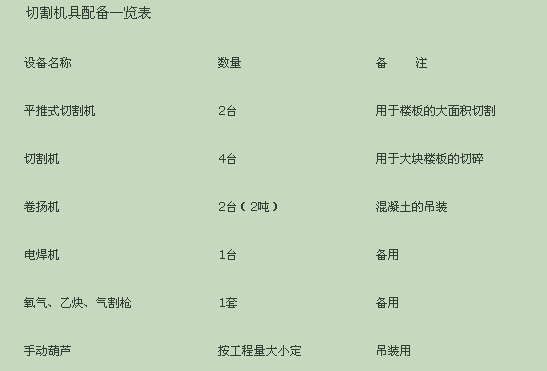

切割机具配备一览表


  2 施工部署

  对于面积较大的楼面拆除,原则上遵循从建筑两边向中间拆除,先拆楼板后拆梁、柱。为了吊装方便,大部分切割应按自下向上的施工顺序进行,局部少量切割可根据现场实际情况采用从上向下的顺序逐步进行。特殊情况下,施工步骤可在现场灵活协调变动。

  3 楼板切割

  A、按每小块不超过500公斤为原则进行切割,切割后的混凝土块卸于下一层楼面或地面上。

  B、根据设计图纸要求,确定切割区域,先在楼板表面用墨线弹出所需切割的边线,再根据起吊设备情况确定楼板分块尺寸,为1.5m×1.5m左右。

  C、清理切割区域场地,主要包括地面建筑及装饰垃圾的清理,影响切割的各种管线(风管、电线管、雨水管等)。

  D、楼板周边采用平推式电动切割机切割,中间部分通过膨胀螺栓将小型切割机的轨道固定于被切割板面上,进行分块切割。

  E、主体结构楼板切割前用型钢制作吊装龙门架,吊架固定于梁上。

  F、在欲切割的楼板块上用钻孔机均匀钻4个孔,将钢丝绳穿过,然后分边挂于两个手拉葫芦的吊钩上,混凝土切割后的吊装葫芦架于吊架上。

  G、拉紧手拉葫芦,使其充分受力;

  H、采用钢筋混凝土切割机, 配备专门人员指导施工。

  I、切割完后采用2个手拉葫芦将切割好的楼板吊装轻放至下层楼面或地面。

  4 梁切割

  A、前期准备工作同板切割。

  B、安装临时支撑。由于切割时将原结构梁截断,必须对剩余梁段安装临时支撑,以保证结构安全。支撑材料采用钢管等。具体做法为:量取比梁底净高略短的钢管,两头焊10mm钢板,上端钢板用膨胀螺栓锚固于梁底,下端用木楔塞牢,支撑离切割线约800mm。

  C、在切割梁的上层梁上打2根Ф12膨胀螺丝,挂上12mm厚铁板做吊点,共做两个,然后各套上一个3吨手拉葫芦。

  D、将钢丝绳套入待拆除梁两端,然后挂在手拉葫芦吊钩上,并拉紧葫芦。

  E、采用钢筋混凝土切割机,配备专门人员在梁拆除定位线两端进行切割。

  F、将切割好的梁轻放至地面,放下的梁用风镐或人工进行分解,成块后运出楼面。

  5 柱切割

  A、切割柱水平方向用5T手拉葫芦连接,以便切割时柱均匀受力,保持柱平衡。

  B、保持平衡的状态下用φ100水钻截断4/5的柱,保留柱倾倒一面的钢筋作为支点。

  C、安排操作工人在3个不同方向的葫芦位置准备吊装,吊装时三个操作工同时收放葫芦,保持柱的平衡,当1号葫芦收紧时,2号和3号葫芦同时放松,如此类推直到把柱放倒在预先放置的废弃轮胎上,然后割断预留钢筋。

  D、在楼面用φ100水钻把柱分段,利用液压叉车把分段后的柱运至吊装位置,采用吊车吊至地面破碎。

  6 局部剪力墙拆除

  A、 视待拆除的剪力墙的高度和宽度设计切割线。所分切割每块重不超过500公斤。

  B、用冲击钻将墙体顶部一边楼板打穿,穿过钢丝绳,然后挂在5吨手拉葫芦上;

  C、用钻孔机在待拆除的剪力墙块上钻孔,穿过钢丝绳,然后挂在5吨手拉葫芦吊钩上;

  D、 拉紧手拉葫芦;

  E、采用墙面切割机或钻孔机排孔切割墙体,如采用墙面切割机需在墙面安装轨道。一般先拆除下部墙块,再拆除上部墙块;

  F、 采用手拉葫芦将切割下的墙体轻放至楼面上。

  7 现场安全管理

  A.施工过程中上下楼面同时指定专人负责安全,施工中严禁由切割孔向下抛物,切割完成后所形成的空洞必须设置维护或用竹笆封闭,并设明显标记。

  B.混凝土吊装过程中指定专人负责指挥,吊装区域内严禁站人。

  C.由于施工现场所采用的机械设备多数采用380V动力电,施工现场必须安全用电,严禁乱接乱拉。电器设备定期检查。

  D.使用电器时应严格按操作规范进行,所有大型设备须有接地装置,插座须带空气保险装置。

  E.在一定施工区域内禁止吸烟。如需动火作业,必须通过现场业主及有关部门批准后,在规定的时间内动火,动火时现场管理人员必须在场。
